4月13日8時,經阿壩州委、州政府商議批準,由橋梁公司、路橋集團公路二分公司建設的雙江口水電站G317復建公路一期工程初步完成,進入試通車階段,為雙江口水電站順利下閘蓄水奠定堅實基礎。作為國家西部大開發重點工程和“十四五”重點項目的關鍵配套工程,這條全長50.861公里的三級公路,在平均海拔2500米的川西北高原上,克服了“五個極其”重大難題,成為連接馬爾康松崗鎮與金川觀音橋鎮的“云端生命線”。
“五大難題”筑就工程難度“天花板”
作為因雙江口水電站蓄水而新建的“抬升版”國道,項目需在原線基礎上整體平均上抬200米,直面五大難題:

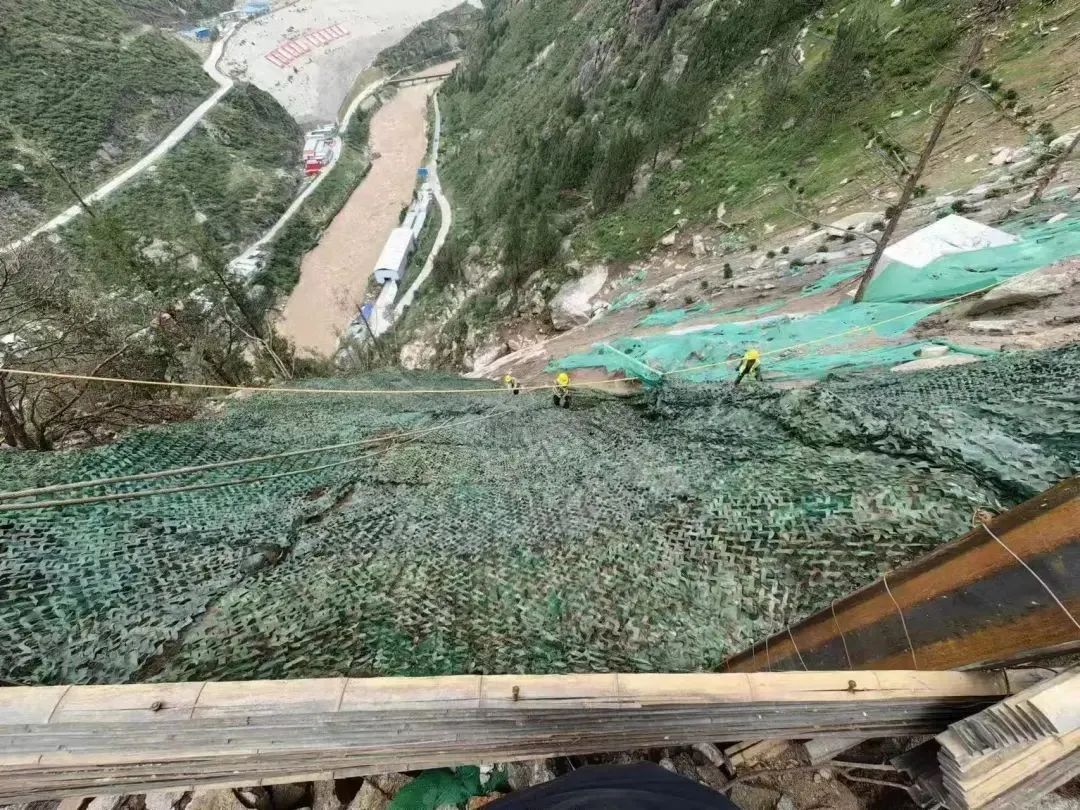

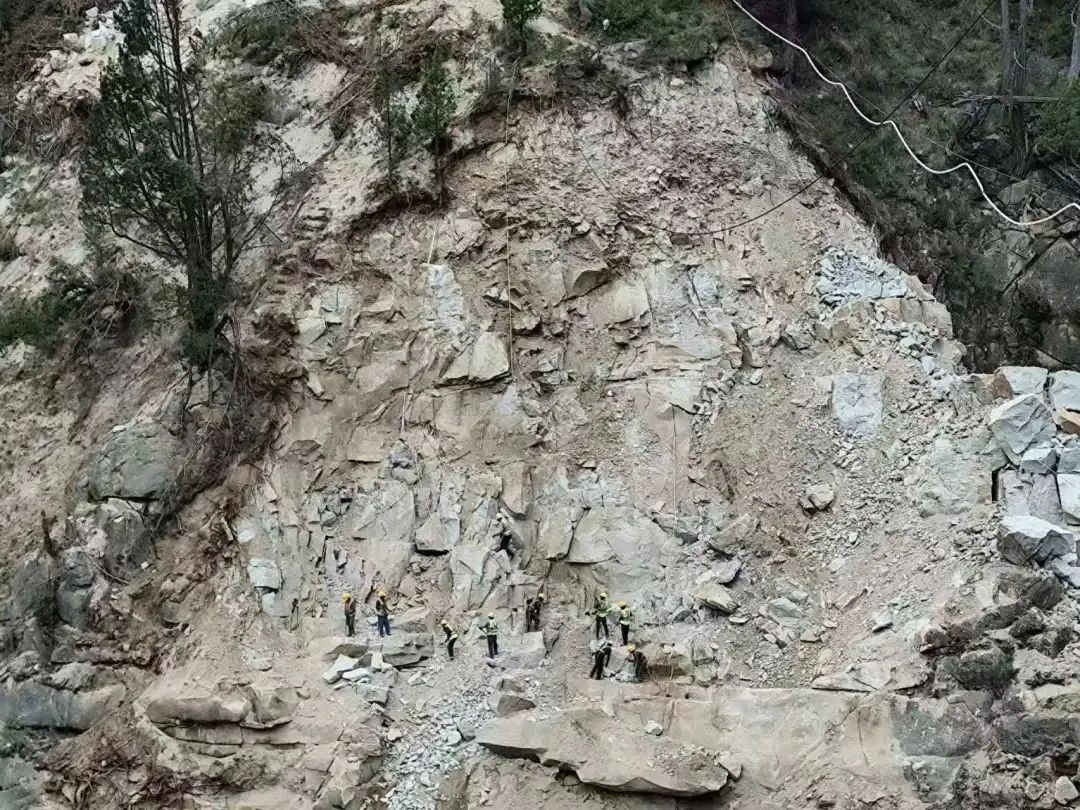

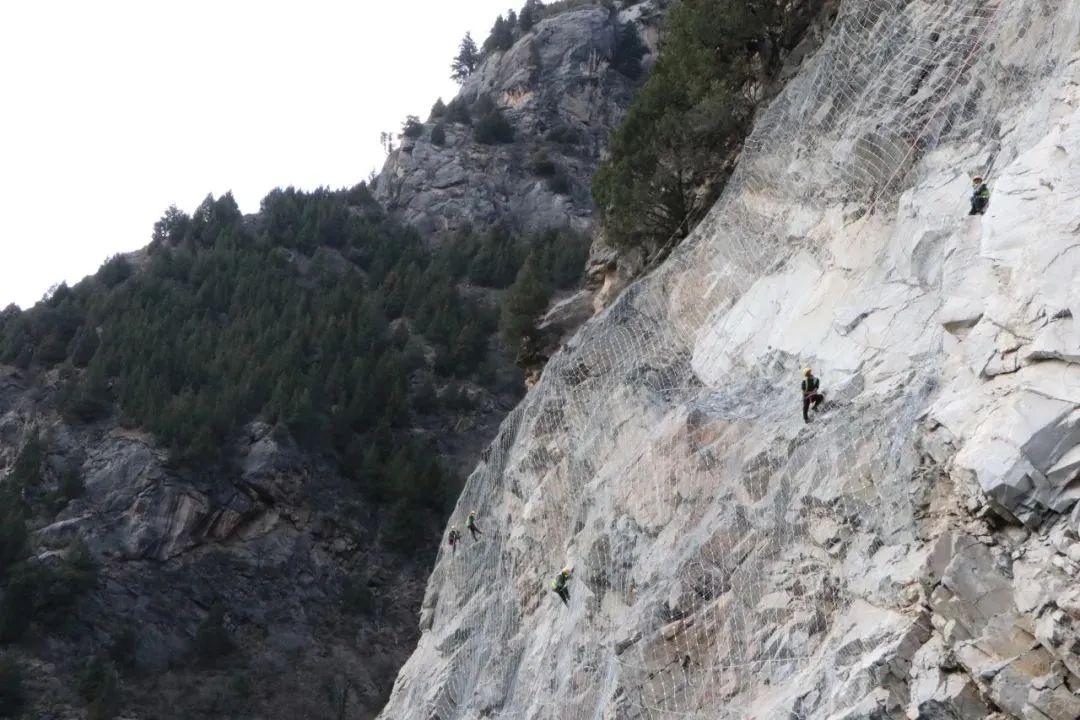

地形險峻如“立體迷宮”:全線路段幾乎都位于高山峽谷,近半數陡壁超70°,最高邊坡垂直高差70余米,33條施工便道需在“V”型峽谷中“掛壁而建”。其中19#便道單段落差195米,7個回頭彎有如“九曲黃河”盤桓峭壁,設備進場只能靠溜索、天梯轉運。
地質破碎似“千層酥”:項目地處龍門山斷裂帶,橫跨多條強震活動構造帶,圍巖裂隙極其發育。為防止引發山體連鎖反應,爆破作業需要精確控制在毫米級;路基開挖時,70%區域存在滑坡、泥石流隱患,其中K6+965-K7+971段路基與原國道上下重疊,高差大、平距小,施工時落石風險極大。
“冰凍水淹”氣候惡劣:冬季最低溫-15℃,混凝土澆筑需搭建“溫室”,項目投入416臺熱風機、7萬平方米保溫棉進行溫控養護;夏季暴雨頻發,梭磨河水位驟漲時常沖毀便道,開挖路基幾度重建。

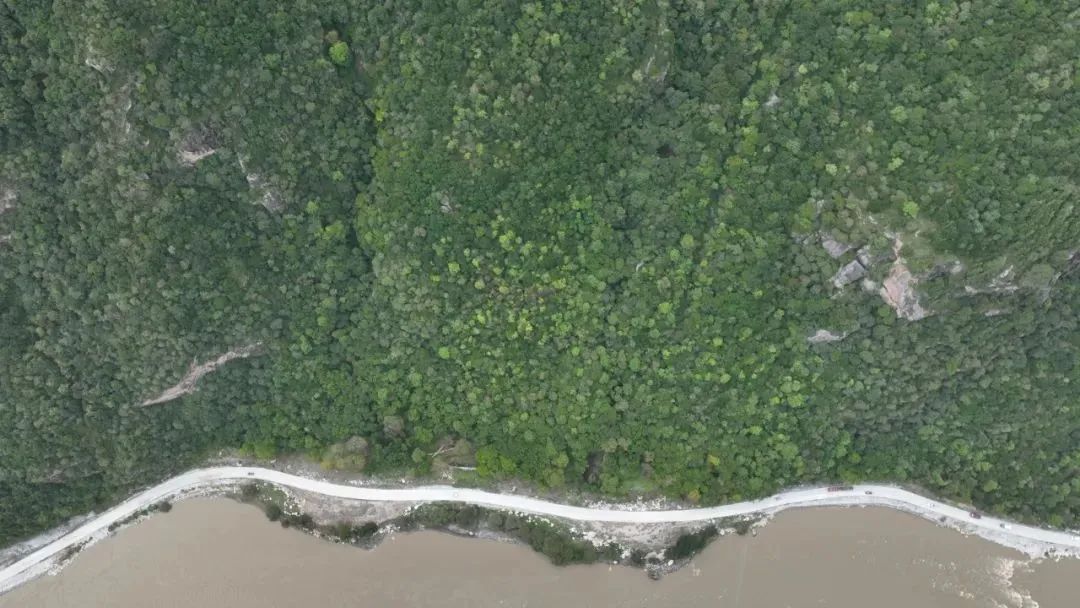

生態保護“紅線”高懸:施工區域內不僅有二級保護植物岷江柏、一級保護植物紅豆杉原生地,還有一級保護動物川陜哲羅鮭的棲息地。

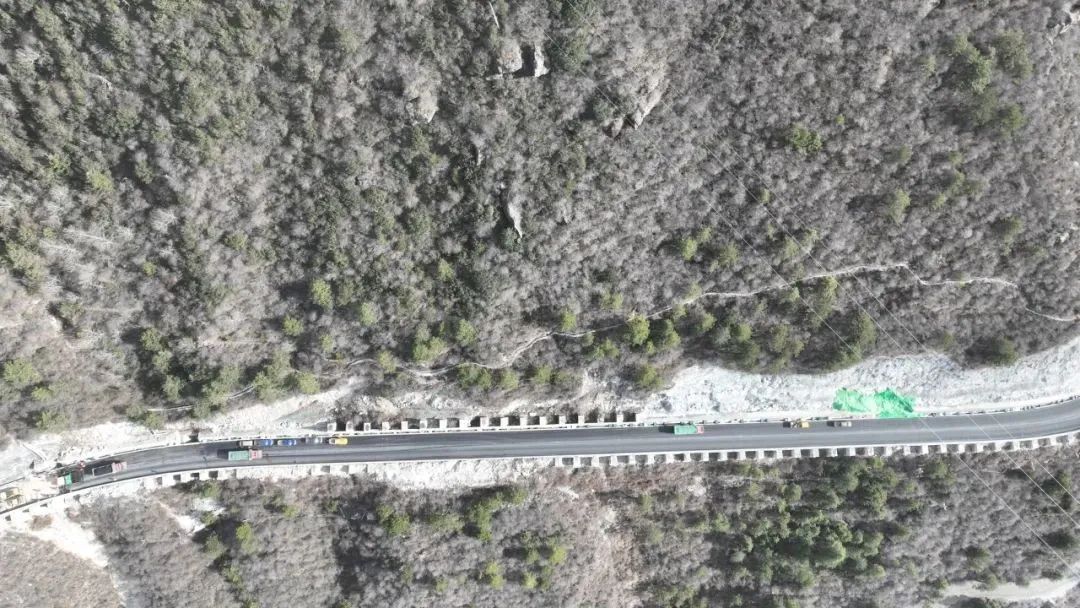

安全管控“步步驚心”:新老國道10處重疊段形成“上下兩層路”,20.96公里明線路段需設置19公里保通便道,稍有偏移就會闖入“上下層互動”的危險區。尤其在紅旗特大橋、梭磨河大橋這些“空中疊合點”,新建橋梁直接騎跨在老國道上方,必須用型鋼搭起防護棚,才能避免掉落的螺絲、滑落的磚石成為“高空炸彈”。
科技與智慧破解“不可能三角”
面對“施工難度、生態保護、安全進度”的三重矛盾,項目以“毫米級精度”展開科技攻堅:

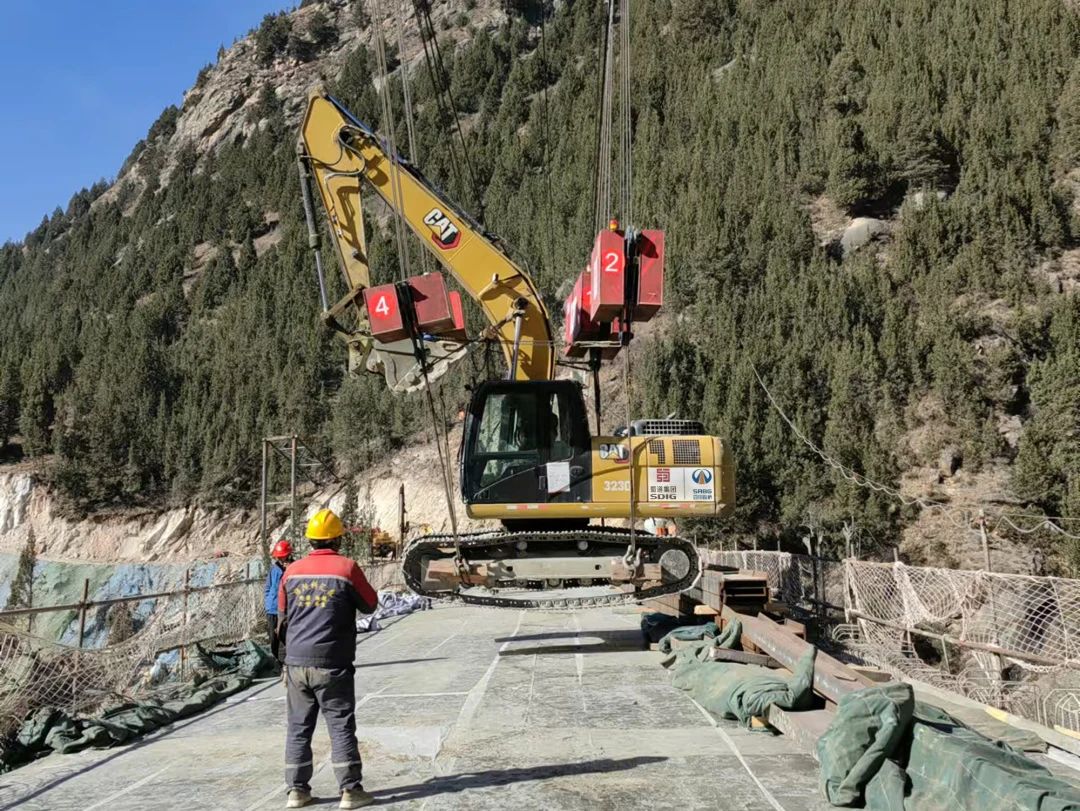

絕壁上的“繡花功夫”:項目在超過70°陡壁的K7段路基采用“晝夜分治”法,夜間實施交通管制進行危巖清理,白天分段放行,工人系安全繩懸空作業,實現安全生產零事故;橋梁樁基施工因地制宜,在高空搭建“空中作業平臺”,實現百余根樁基零偏差;針對小半徑曲線橋的梁板架設,選用多臺單導梁、單中軌及小曲線半徑架橋機,像“搭積木”般在橋隧銜接處實現“毫米級對位”。
生態與發展的“平衡術”:在澤達隧道,采用“人工鉆爆”,日均掘進5米;在江勒橋,開鑿巖壁建成一公里長的人工通道……為避開植物根系區,項目多次調整線路,放緩掘進速度,最大限度減少對岷江柏、紅豆杉原生地的影響。
保通保暢的“時空魔法”:項目在10處新老國道重疊段“白天保通、夜間施工”,集中抽調安排數十名安全員24小時輪崗;7#保通便道修建時,在深V峽谷中開辟“之”字形通道,及時搶修被洪水沖毀的路基;江勒橋施工時,在90°巖壁搭建約1公里鋼管棧道,配套“一橫兩縱”3套纜索吊裝系統,數百噸鋼筋從下方老國道“吊運上樓”;混凝土澆筑采用200米長泵管“順坡+垂直”泵送,解決數十米高差輸送難題,材料運輸“天塹變通途”。
雪域高原上的“路橋鐵軍群像”
3000多個日夜,2600余位路橋人用血肉之軀叩開“云端天路”:
技術攻堅組“住在懸崖邊”:橋梁公司爆破員王強懸繩120米高空,接連完成14個12米深炮孔中精準裝藥任務,創下零誤差紀錄。

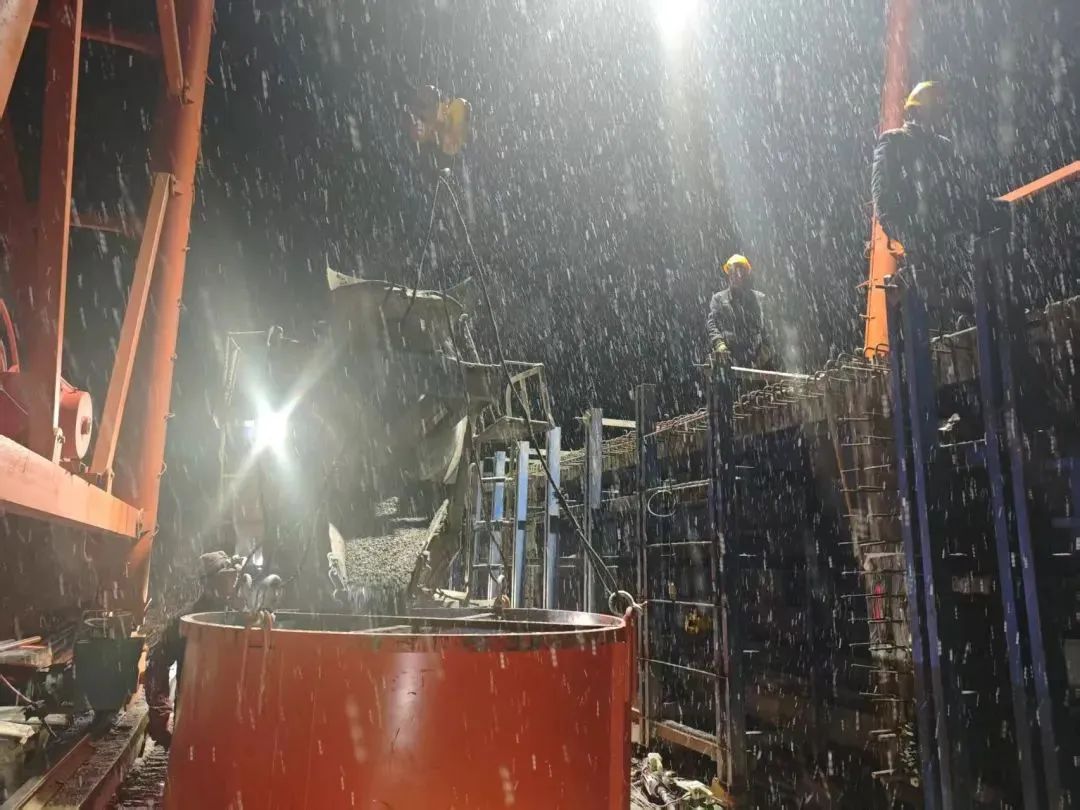

混凝土“生命線”保衛戰:2024年初,項目23萬立方米混凝土需求遭遇“地材荒”,項目緊急采購成品骨料,將罐車從20臺增至80臺,罐車司機及拌合操作手實行“兩班倒”,拌合站24小時運轉,全力保障混凝土供應需求。
與時間賽跑的“突擊隊”:2024年12月,路橋集團公路二分公司臨危受命,接手697米絕壁山路的攻堅任務。不到48小時,攻堅團隊便火速入場。進場后,攻堅團隊科學安排24小時不間斷輪班施工班序,堅持“三查三改”動態管理,并創新運用“人工索道+微型鉆機”組合工藝和“吊索式鉆孔+人機三維監控”技術,在確保安全前提下大大提升了施工效率,于困難險境中上演了一出高效精妙的“提線木偶戲”,順利在時限內完成建設任務。
鑿絕壁、穿云棧,三千日夜鑄天路;通坦途、興產業,一條大路譜新篇。從“在絕壁上鑿路”到“在云端上架橋”,千磨萬擊、玉汝于成,G317復建公路一期通車,不僅是一條物理意義上的“抬升路”,更是一條技術攻堅的“創新路”、生態保護的“綠色路”、民族團結的“同心路”。路橋人將牢記使命、不負重托,在蜀道暢達、交通強國的新征程上賡續奮進、久久為功。
